一建公路案例线

发布时间:2025-11-13 07:31:41

  某施工单位承建31km一级公路路基工程(重交通),包括路堤填筑、路堑开挖、半填半挖路基施工、路基支挡与防护砌筑等工作内容。其中,K2+300~K2+672为半填半挖路基,其典型横断面示意图如图1所示,浆砌片石挡土墙高度2.8~4.1m,该地段土质为碎石土。

  事件二:挡土墙施工内容包括:A-基坑质检;B-基坑开挖;C-基础施工;D-墙身砌筑;E-墙背回填;F-伸缩缝与沉降缝施工。在挡土墙墙背回填过程中,2024年1月23日13点21分发生坍塌事故。事故现场的项目经理立即拨打110与120急救电线分项目经理向本单位负责人报告发生了9人伤势可能较重、4人伤势可能较轻的挡土墙坍塌生产安全事故,同时汇报了现场救援的基本情况;单位负责人接到报告后,于14点55分向事故发生地县级以上人民政府安全生产监督管理部门和负有安全生产监督管理职责的有关部门如实进行了报告。事故调查报告组最终确认事故造成10人重伤,3人轻伤,直接损失380万元。

  某双向四车道高速公路山岭隧道,地质岩性为板岩,岩体节理较发育,地下水不发育。施工中采用的开挖方法:III级围岩采用全断面法:IV级围岩采用二台阶法:V级围岩采用环

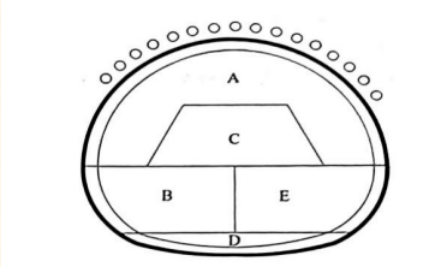

  2.根据图2,写出环形开挖留核心土法的正确开挖顺序(写出代号即可,如ABC……)。写出D工序的紧后工序。

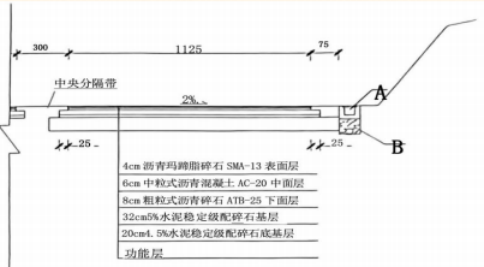

  某施工单位承建10km双向四车道高速公路沥青路面工程,所处路段横断面形式为半填半挖和路堑,当地年降水量为650mm。沥青路面结构示意图如图3所示,其中路面基层施工采用42.5强度等级的普通硅酸盐水泥,通过重型击实试验可知,水泥稳定级配碎石混合料的最大干密度为2.35g/cm³,压实度标准采用98%。

  事件一:施工单位对基层水泥稳定级配碎石材料的组成设计工作,依据《公路路面基层施工技术细则》,按照原材料检验、目标配合比设计、生产配合比设计以及施工参数确定的流程组织实施,其中生产配合比设计完成了确定料仓供料比例、水泥稳定级配碎石混合料的最佳含水率和最大干密度等技术内容。

  某施工单位承建了某跨海桥梁工程,全程6.8km。单幅桥宽16.5m、非通航孔桥为50m和70m跨径的连续梁桥,上部结构为等截面预应力混凝土箱通航孔桥为80m+166m+168m+80m四跨一联的连续刚构桥上部结构为变截面预应力混凝土箱梁。

  为减少海上作业时间,全线上部结构采用节段预制拼装施工工艺。节段梁在预制厂集中预制,存放3个月后,采用驳船运至现场进行安装通航孔桥节段梁预制模板系统示意图如图4所示。(图4暂缺。)

  事件一:通航孔桥主墩0号采用大直径钢管立柱+型钢梁支架法现浇,钢管立柱支承在承台顶面。1号节段是第1块预制节段,采用浮吊安装,其他节段梁采用桥面吊机悬臂拼装。边跨无法采用悬臂拼装的节段梁采用水中钢管桩+贝雷梁支架法配合浮吊拼装,该处水深12-15m,海床40m厚度范围内的地层依次为淤泥,淤泥质黏土,粉质黏土和圆砾土。

  某施工单位投标了新建高速公路工程一标段,全线为整体式路基根据该工程招标文件、《公路工程标准施工招标文件》、《公路工程建设项目概算预算编制办法》,《公路工程预算定额》等资料编制了投标报价,路基工程部分清单子目单价分析数据见表5,其中,《203-1 -a路基挖土分子目机械使用费中机上人员工资占比为15%,规费率为36%。

  施工单位中标后按期开展施工,施工过程中发生以下事件:事件一:路基施工时恰逢雨季,施工单位编制了雨季施工方案,部分施工要求如下:

  ②雨期开挖路堑,当挖至路床顶面以上300-500mm时应停止开挖,并在两侧挖好临时排水沟,待雨期过后再施工。雨期开挖岩石路基,炮眼至45角倾斜设置。利用挖方土作填料,含水率合要求时,应随挖随填,及时压实。
